12月22日,,,,,,亿万先生MR党委副书记、纪委书记、工会主席岑廷义到挂点项目——一分公司承建的中国电信东友邦际信息园(一期)2#数据中心及其隶属设施相关土建项目检查指导项目进度等事情。。。。。一分公司副司理黎献陪同。。。。。

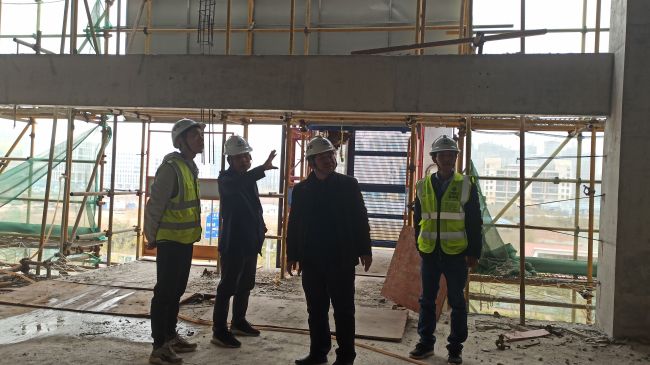

岑廷义深入施工现场,,,,,,相识项目进度及产值情形,,,,,,对项目较好完成四序度目的产值体现肯定,,,,,,并勉励项目部职员再接再厉,,,,,,乘势而上,,,,,,起劲在春节前完成原定的砌筑使命目的。。。。。就项目做好岁末年头相关事情,,,,,,岑廷义提出六点要求。。。。。一是继续把好质量清静关,,,,,,注重细节,,,,,,压实责任,,,,,,在确保清静生产的基础上,,,,,,实现创优目的。。。。。二是及早做好春节前资金支付妄想,,,,,,完善报审资料,,,,,,确保审批顺畅。。。。。三是推进一期动力中心项目装修结算事情,,,,,,催促项目商务组尽快出具装修结算资料,,,,,,以便审计、业主单位审核。。。。。四是协调好消防分包单位加速施工进度,,,,,,争取春节前完成一期动力中心项目的消防验收。。。。。五是提前做好春节后的事情妄想。。。。。六是增强内部相同,,,,,,项目部要起劲自动与公司、分公司相同协调,,,,,,确保各项事情顺遂推进。。。。。
中国电信东友邦际信息园(一期)2#数据中心及其隶属设施相关土建项目位于南宁市五象新区,,,,,,项目总修建面积2.73万平方米,,,,,,中标价约1.02亿元,,,,,,工期520天,,,,,,现在2#数据中心项目已施工至封顶层。。。。。
